Home新闻 | News“满格电力”护航  湖南衡阳文旅“火出圈”

“满格电力”护航  湖南衡阳文旅“火出圈”

从南岳衡山的云海翻腾到石鼓书院的千年底蕴,从街头巷尾的人间烟火到湘江两岸的光影交错……9月22日,随着第三届湖南旅游发展大会的揭幕,湖南衡阳这座千年古城以全新的姿态展现其深厚的文化内涵与现代旅游活力。纷至沓来的八方游客,共同见证了“寿比南山,雁鸣衡阳”的文化盛宴。

在这场盛会背后,是源源不断的充足电力为衡阳文旅发展注入的强劲动能。国网湖南省电力有限公司将旅发大会供电保障工作作为重要职责,指导国网衡阳供电公司成立保电领导小组统筹部署,加快推进电网工程项目建设,全面开展电网线路升级改造,量身定制文旅项目供电方案,以实际行动践行“供好电、服好务”主业主责,安全、优质、高效完成旅发大会重点项目电力配套建设,“满格电力”护航衡阳文旅“火出圈”。

高质建设 为旅发大会“蓄电”

9月21日,第三届湖南旅游发展大会开幕式暨文化旅游推介会在酃湖公园开幕。开幕式将“科技”与“文旅”相融合,利用“城市二维码”多面舞台、AI技术、音乐喷泉等手段,通过音乐歌舞、非遗表演、美食创演等多元艺术形式,为现场观众呈现出一场灯光与音乐交织的视听盛宴。

开幕式上,璀璨夺目的灯光舞美、细腻震撼的音响音效、绚丽多彩的高清大屏离不开优质稳定的电力支撑。为充分满足开幕式用电需求,今年5月,经过多方勘查和负荷测算后,国网衡阳供电公司决定对涉及主会场供电的110千伏和平变电站进行扩建改造,在原有一台5万千伏安主变的基础上,新增5万千伏安主变1台及10千伏出线1条,该工程于7月底顺利投运,有效提升了该站的电力负荷运行能力和区域供电能力。

早在8月份,国网衡阳供电公司组织100多名检修人员对涉及主会场供电的110千伏前进变电站开展全站检修,多部门协同、优化工序,保障了酃湖片区约12万余户用户生产生活用电“零”影响。

为了满足南岳区旅发会重点观摩项目金月湖景区和衡阳智慧旅游服务中心用电需求,国网衡阳供电公司将南岳110千伏火车站变电站新建工程按照既定时间节点倒排工期、挂图作战。“自4月启动施工以来,不断优化施工方案、精准管控物资、增加施工力量,全力推进工程建设进度,工程较正常工期提前5个月投产。”南岳110千伏火车站变建设项目经理彭智介绍。

随着各个电网项目建成投产,衡阳正以“满格电”的状态举办系列丰富多彩的文旅活动,喜迎八方来客,赏衡阳美景、尝衡阳味道、品衡阳文化。

精益改造 为城市夜景“添彩”

9月20日,夜幕降临,湘江两岸的建筑亮起绚烂灯光,东洲岛上喷泉与灯光交相辉映,码头边“湘江1号”满载游客准备起航,解放路裸眼3D人气爆棚,市府路夜市人头攒动,一幅烟火气十足的“夜色图”正徐徐铺展开来……

国网湖南电力工作人员在旅发大会观摩街区巡视用电设备。汪继生 摄

7月初,国网衡阳供电公司组织相关县区供电公司带电作业班组共计30余名作业人员对中山南北路的10千伏线路开展集中检修治理。“为提高施工效率,现场作业采取‘一县包一段’的模式,9个县区公司联合施工,共投入施工人员300余人、特种车辆近30台,累计完成30个台区的标准化治理,8台配变、4台断路器及14处线路下地改造工作。”项目改造负责人刘志辉说。

东洲岛是欣赏衡阳夜景的绝佳去处。为保障东洲岛电力供应充足可靠,国网衡阳供电公司及时跟进“东洲岛提质及美丽湘江”和“湘江东岸城市更新”两个项目的用电需求,为其新增变压器10台,敷设电缆7千米,拆除电杆30余基、导线2千米,提升了东洲岛区域的供电能力及供电可靠性。

诚心服务 为文旅兴城“赋能”

“这个工业风格的墙绘也太有意思了”“原来古人是这么看时间的”“这里科技感满满”……9月21日,在建湘工业文化街区、衡阳船山时间谷、祝融探火太空体验馆等景点,一批批游客正沉浸在衡阳独具特色的文化中。

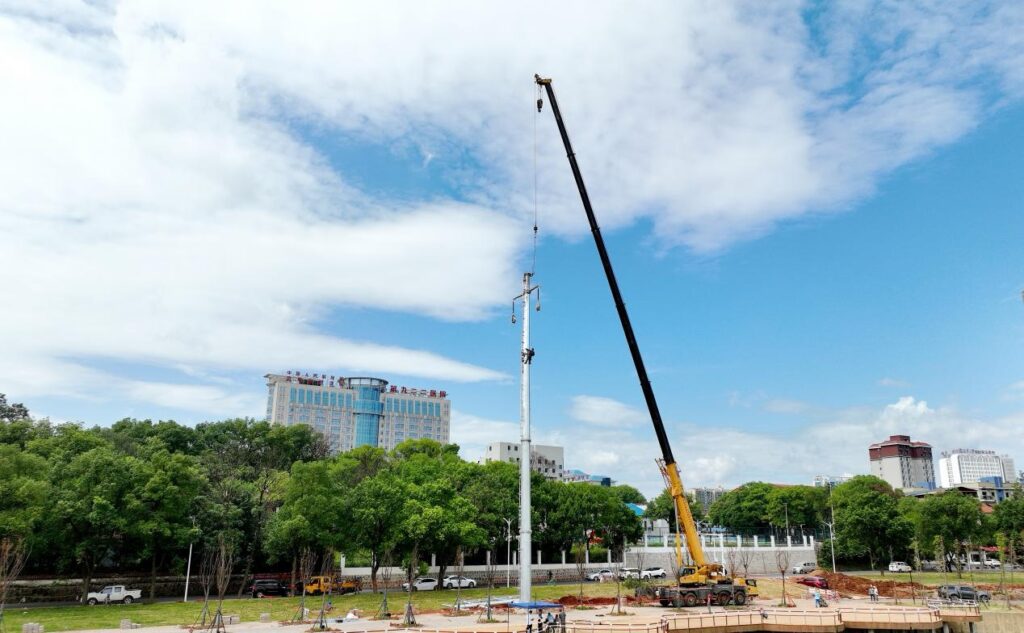

国网湖南电力工作人员在酃湖公园对110千伏酃和线杆迁新建线路开展组塔作业。汪继生 摄

此次衡阳共铺排重点文旅项目86个,聚焦18个重点观摩项目发力,南岳里文旅综合体街区、保卫里历史文化街区、南岳第一峰廻雁峰景区等一系列独具特色的旅游项目,正张开双臂拥抱五湖四海的游客。为高效服务文旅项目用电,国网衡阳供电公司主动对接相关部门和企业了解用电需求,提前制定专项供电方案,开辟绿色通道,简化报装流程,缩短报装时间,提供“一站式”服务,助力各大重点文旅项目如期建成落地。

“自4月中旬接到建湘工业文化街区用电报装申请后,我们第一时间与项目负责人对接,量身定制供电方案,工程送电时间提前至5月底,工期缩短了一半。”该项目客户经理陈葛华表示。

8月以来,国网衡阳供电公司相继为中山路旅发3D屏幕业扩项目新增配变容量500千伏安、雁城之星业扩项目新增配变容量800千伏安,为86个重点项目施工电源、11个投产场馆正式电源办理用电手续,提前半个月完成重点保电场所涉及的13个业扩项目装表接电任务。(汪继生 张雁)
